U pozemku pro bytový dům se o sítích obvykle mluví ve dvou významech. První je omezení: vedení přes pozemek s ochranným pásmem, které ubírá zastavitelnou plochu – to rozebírá článek Ochranná pásma inženýrských sítí. Druhý je napojení: jestli a za kolik dostane nový dům elektřinu, vodu, kanalizaci a teplo. O tom je tenhle článek. Rozhoduje se tu o rozpočtu i harmonogramu, a přitom se na to často ptá až projektant, když už je pozemek koupený.
Chcete to vidět na skutečném pozemku? Otevřít ukázkovou parcelu v mapě – parcela 3007/1 v Michli, 30 180 m², u které karta rizik ukazuje sítě z digitální technické mapy i příkon, jaký by dům potřeboval.
1. Tři otázky, ne jedna
„Má pozemek sítě?“ jsou ve skutečnosti tři otázky s různě dostupnými odpověďmi:
| Otázka | Kde je odpověď | Kdy ji znáte |
|---|---|---|
| Vede u pozemku síť? | digitální technická mapa, vyjádření správců | před koupí, z veřejných dat orientačně |
| Má síť kapacitu pro tenhle dům? | vyjádření a podmínky připojení od vlastníka sítě | až po žádosti se známým odběrem |
| Co a za kolik se musí postavit? | smlouva o připojení, podmínky správce, projekt přípojek | v přípravě projektu |
Veřejná data spolehlivě odpoví jen na první otázku, a i to s výhradou. Na druhou a třetí odpovídá vlastník sítě – ale poptávku domu, se kterou se ho ptáte, si spočítat umíte sami. To je nejlepší, co se dá před koupí udělat.
2. Kde vede síť: digitální technická mapa a její mezery
Polohu sítí shromažďuje digitální technická mapa (DTM). Vedou ji kraje, Praha má vlastní, a celostátně je zpřístupňuje Český úřad zeměměřický a katastrální v rámci Digitální mapy veřejné správy (DMVS). Vlastníci dopravní a technické infrastruktury mají povinnost do ní údaje o svých sítích vkládat a udržovat je aktuální.
Proto platí, že závaznou polohu a podmínky dá jen vlastník sítě. Stavební zákon mu ukládá sdělit bezplatně každému na žádost údaje o podmínkách napojení a o ochranných a bezpečnostních pásmech (§ 168 písm. b) zákona č. 283/2021 Sb.). Žádat se dá ještě před koupí pozemku.
3. Elektřina: kolik bude dům potřebovat
Elektřina je síť, u které se poptávka mění nejvíc. Nový bytový dům bez plynu vaří elektřinou, topí často tepelnými čerpadly a v garáži má nabíjení aut. Pro dimenzování přívodu se počítá s soudobostí: všechny byty neodebírají plný výkon naráz, a čím víc bytů, tím menší podíl na byt.
Výsledek rozhoduje o tom, z jaké napěťové hladiny se dům připojí. devcheck počítá podle ČSN 33 2130 ed. 4 s 11 kW na byt s elektrickým vařením a se soudobostí klesající s počtem bytů, a nad 250 kW upozorní, že se takový odběr obvykle nepřipojuje na nízké napětí – počítejte s vlastní trafostanicí v objektu. Hranice 250 kW je orientační pravidlo, ne předpis; jak se dům připojí, určí až distributor. Pro představu z ukázkových parcel: dům se 77 byty ve Vysočanech vychází na zhruba 354 kW, rozsáhlý areál v Michli s 1 032 byty na zhruba 3 973 kW, tedy řádově sedm transformátorů po 630 kVA.
Hodnota slouží k dimenzování hlavního domovního vedení. Rezervovaný příkon ve smlouvě s distributorem se sjednává zvlášť a bývá nižší.
Co stojí připojení
Žadatel o připojení platí distributorovi podíl na oprávněných nákladech spojených s připojením. Počítá se jako měrný podíl z přílohy č. 2 vyhlášky č. 16/2016 Sb. krát požadovaný rezervovaný příkon (§ 12 odst. 1):
-
1 Nízké napětíRezervovaný příkon je jmenovitá proudová hodnota hlavního jističe před elektroměrem v ampérech (§ 2 písm. a) bod 2). Měrný podíl při třífázovém připojení je 800 Kč za ampér, při jednofázovém 320 Kč/A.
-
2 Vysoké napětíMěrný podíl je v korunách za megawatt rezervovaného příkonu a liší se podle způsobu připojení (příloha č. 2). K tomu patří náklady na vlastní trafostanici a místo pro ni v domě nebo na pozemku.
-
3 LhůtyNávrh smlouvy o připojení předloží distributor do 15 pracovních dnů od úplné žádosti, u vysokého a velmi vysokého napětí do 30 pracovních dnů (§ 8 odst. 4 vyhlášky č. 16/2016 Sb.), pokud připojení nebrání důvody podle energetického zákona.
Fotovoltaika: druhá otázka na tutéž síť
Dům se do sítě nejen připojuje jako odběratel, ale často do ní chce i dodávat ze střešní fotovoltaiky. Distributoři k tomu zveřejňují orientační mapy připojitelnosti výroben – a každý odpovídá na jinou otázku. PREdistribuce v Praze hodnotí po oblastech trafostanic, jestli si připojení výrobny vyžádá úpravu sítě. ČEZ Distribuce hodnotí po obcích, jestli půjde přetok výkonu do sítě. EG.D, které zásobuje i Brno, mapu jako datovou službu nezveřejňuje. Ani jedna z map není závazná; závazná je až odpověď na žádost.
4. Voda a kanalizace
Vodovodní přípojka je samostatná stavba od odbočení z vodovodního řadu k vodoměru (§ 3 odst. 1 zákona č. 274/2001 Sb., o vodovodech a kanalizacích). Vodovodní i kanalizační přípojku pořizuje na své náklady odběratel, není-li dohodnuto jinak, a jejím vlastníkem je ten, kdo ji zaplatil (§ 3 odst. 6).
Vlastník vodovodu nebo kanalizace je povinen umožnit připojení – ale jen pokud to umožňují kapacitní a technické možnosti jeho zařízení (§ 8 odst. 5). Právě kapacita je otázka, kterou z žádné veřejné mapy nezjistíte. U většího domu se k ní přidává odvod srážkové vody: kolik smí z pozemku odtékat do kanalizace, a tedy jak velkou retenci bude dům potřebovat, stanoví správce sítě ve svém vyjádření.
5. Teplo
Jestli v ulici vede horkovod a za jakých podmínek se na něj dá připojit, se z veřejných dat zjistit nedá – teplárny své sítě nezveřejňují jako datovou službu. Přitom na tom závisí návrh domu: výměníková stanice zabere málo místa, vlastní zdroj tepla (kaskáda tepelných čerpadel, kotelna) potřebuje strojovnu a u tepelných čerpadel i místo na střeše, o které se přetahuje s fotovoltaikou. Dotaz na teplárnu proto patří mezi první.
6. Vyjádření k žádosti o povolení
Podle nového stavebního zákona jsou součástí žádosti o povolení záměru vyjádření vlastníků veřejné dopravní nebo technické infrastruktury uvedených v digitální technické mapě (§ 184 odst. 2 písm. f) zákona č. 283/2021 Sb.). Žádost o vyjádření se týká možnosti a způsobu napojení záměru nebo podmínek ochranných a bezpečnostních pásem (§ 180 odst. 1) a lze ji podat přes portál stavebníka (§ 180 odst. 2). Vlastník vydá vyjádření do 30 dnů, ve zvlášť složitých případech do 60 dnů ode dne doručení úplné žádosti (§ 181 odst. 1).
Termín je důvod začít brzy: 30 až 60 dní na vyjádření je v harmonogramu vidět, a když vyjádření řekne „kapacita není“, mění se rozpočet o přeložky, posílení řadu nebo vlastní trafostanici. Jak na sebe navazují kroky řízení, popisuje článek Povolování staveb podle nového stavebního zákona.
7. Co ukáže devcheck

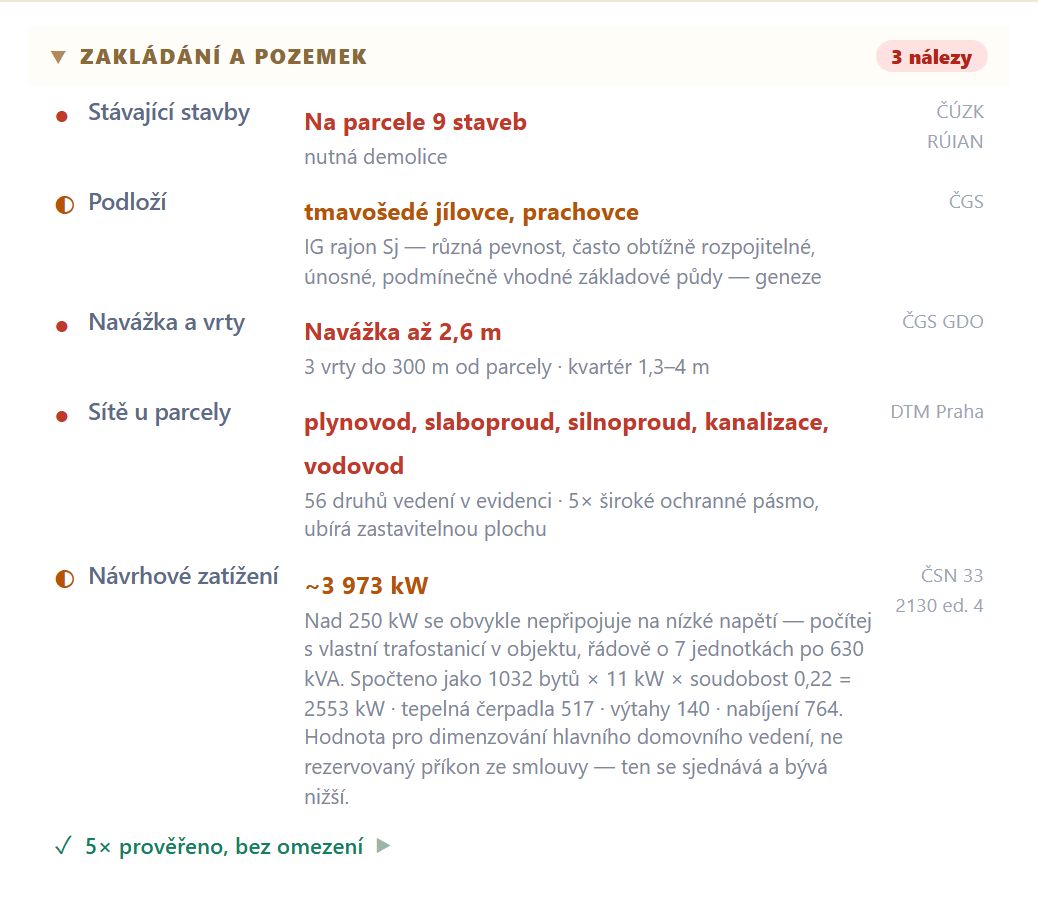

U parcel v Praze, Brně, Plzni a Ostravě je v kartě rizik blok Zakládání a pozemek se třemi řádky k sítím:
-
1 Sítě u parcelyDruhy vedení evidované u parcely a v jejím těsném okolí – v Praze z DTM Prahy, v Brně, Plzni a Ostravě z celostátní DMVS. Když některé vedení má široké ochranné pásmo (vysoké napětí, vysokotlaký plynovod), řádek je označí jako nález, protože ubírá zastavitelnou plochu. Když technická mapa neodpoví, karta napíše „Nezjištěno“, ne „čisto“.
-
2 Návrhové zatíženíPříkon domu spočítaný z počtu bytů, který panel odvodil z plánu, včetně rozpadu na byty, tepelná čerpadla, výtahy a nabíjení. Nad 250 kW upozorní na vlastní trafostanici a odhadne, kolik transformátorů po 630 kVA by bylo potřeba. U parcely, pro kterou panel žádné byty nespočítá (bez HPP), se řádek neukazuje.
-
3 Připojení výrobnyOrientační verdikt z mapy připojitelnosti – v Praze od PREdistribuce, v Plzni a Ostravě od ČEZ Distribuce, vždy textem toho distributora. V Brně (území EG.D) karta řekne, že data nemáme, a odkáže na mapu EG.D.
V Praze lze navíc zapnout podklad DTM Praha a vidět vedení přímo na mapě. A kdo si pro parcelu vygeneruje objemovou studii, najde v ní blok Co si vyžádat: seznam vyjádření (elektřina, teplo, voda a kanalizace, plyn, telekomunikace) a u každého, které číslo ze studie potvrdí nebo shodí – rezervovaný příkon, retenční objem, místo pro strojovnu.
Kapacitu sítí devcheck nezná a netvrdí – to je odpověď, kterou dá jen vlastník sítě. Co dokáže, je říct, na co se ptát a s jakými čísly. Další položky prověrky pozemku jsou v přehledu rizik a omezení pozemku a v článku Due diligence pozemku.
Klikněte na parcelu v Praze, Brně, Plzni nebo Ostravě: devcheck vypíše vedení z digitální technické mapy, spočítá příkon domu a ukáže mapu připojitelnosti – dřív, než budete žádat správce o vyjádření.
Zdroje: zákon č. 283/2021 Sb., stavební zákon, § 168, § 180, § 181 a § 184; vyhláška č. 16/2016 Sb., o podmínkách připojení k elektrizační soustavě, § 2, § 8, § 12 a příloha č. 2 (znění od 1. 4. 2026); zákon č. 274/2001 Sb., o vodovodech a kanalizacích, § 3 a § 8; NKÚ – kontrolní závěr z kontrolní akce 24/07 (digitální technické mapy); ČÚZK – Digitální mapa veřejné správy a DTM krajů; UtilityReport. Údaje o parcelách: devcheck, stav 21. 10. 2026.
